반도체 장비 제조업체 W사 - 평택시 진위면 용역동 전기실 부하분담화 투자공사
프로젝트명
반도체장비 제조업체 W사 – 평택시 진위면, 용역동 전기실 부하분담화 투자 공사
발주 구분
산업시설
공사 연도
2026년
지역
경기도 평택시 진위면
건축물 유형
산업 시설
공사 내용
전기실 부하 분담화 공사, 변압기 및 분전반 신설, 노후 케이블 철거
01.
발주 배경 및 현장 과제
현장 과제
W사의 기존 전기실 내 380V 변압기는 사업장 운용 계획상 목표 부하율인 (70%)를 초과한 수준 (80-90%)으로 운전 되고 있어, 피크 부하 시 과부하에 따른 전력 공급 불안정 및 정전 리스크가 상존하고 있었습니다.
퍼스트디앤씨 솔루션
이를 해소하고자 상대적으로 운전 여유가 있는 208V 변압기 계통을 활용해 550kVA 승압용 변압기(208V → 380V) 신설을 통해 기존 380V 부하를 효과적으로 분담 및 이관함으로써 계통 안정성 및 향후 부하 증설에 대응할 수 있는 운전 여유도를 확보하고자 하였습니다.
02.
주요 시공 과정

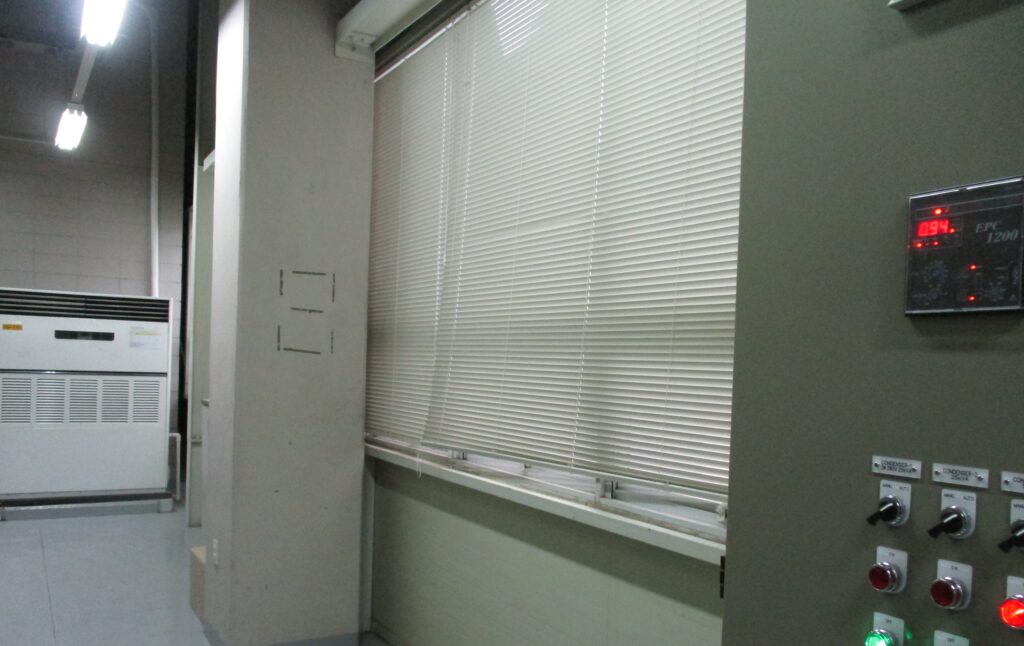

1) 변압기 및 분전반 양중 · 반입
건물 사이 이격거리가 협소한 구역에서 대형 중량물인 550kVA 변압기 및 분전반의 양중·반입 작업을 수행하였습니다.
작업 전 작업 반경 내 보행자 및 차량 통제구역을 설정하고 안전조치를 실시하였으며,

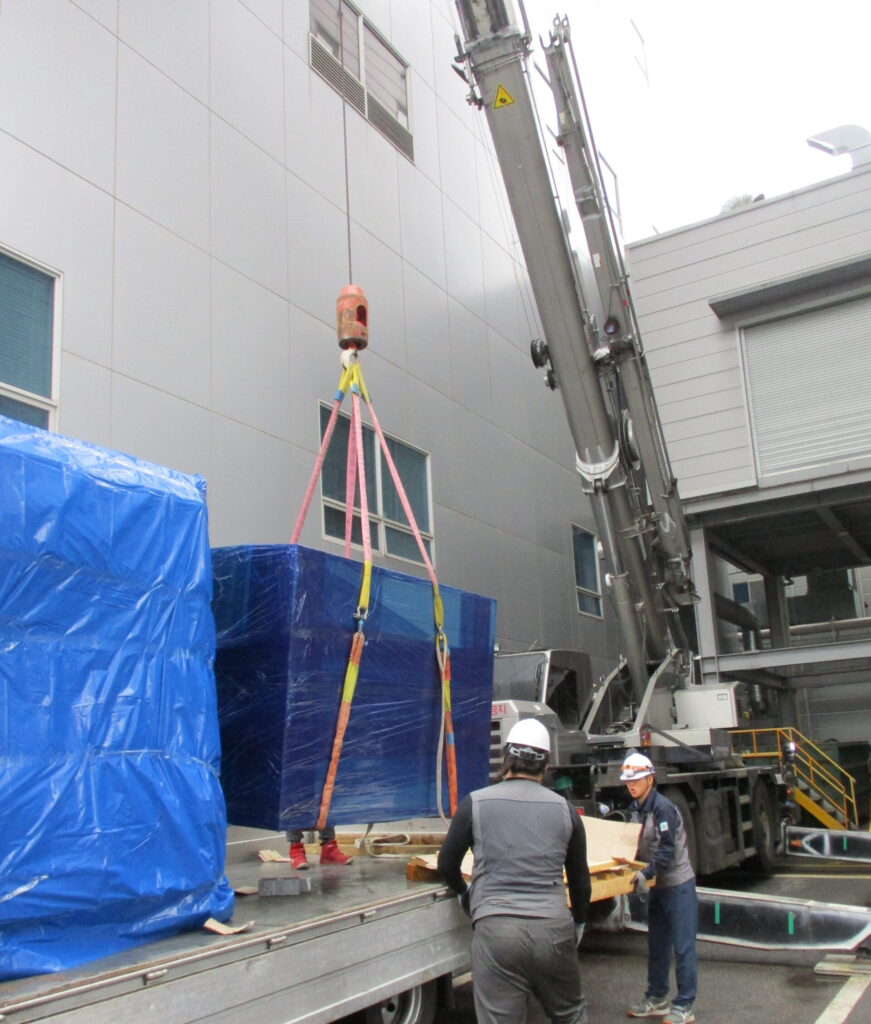

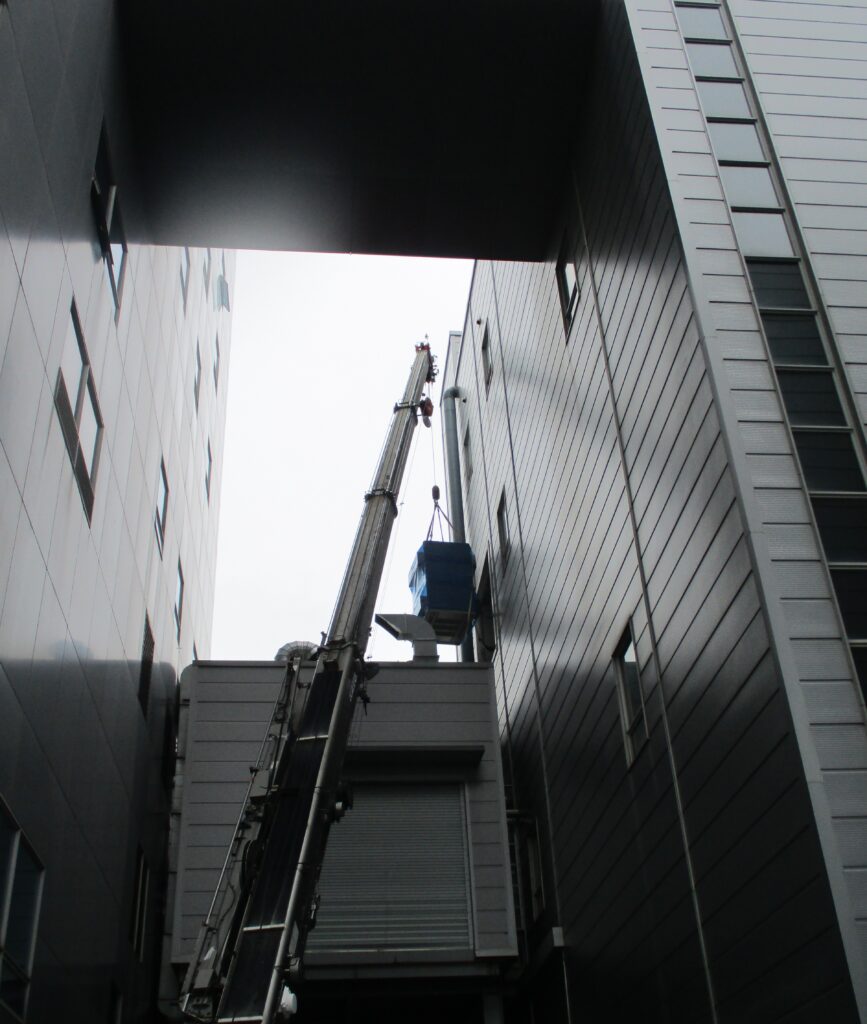

고소 크레인을 활용하여 3층 반입구 까지 정밀 양중 반입 후 장비를 안전하게 배치하였습니다.
2) 550kVA 승압용 변압기 신규 설치

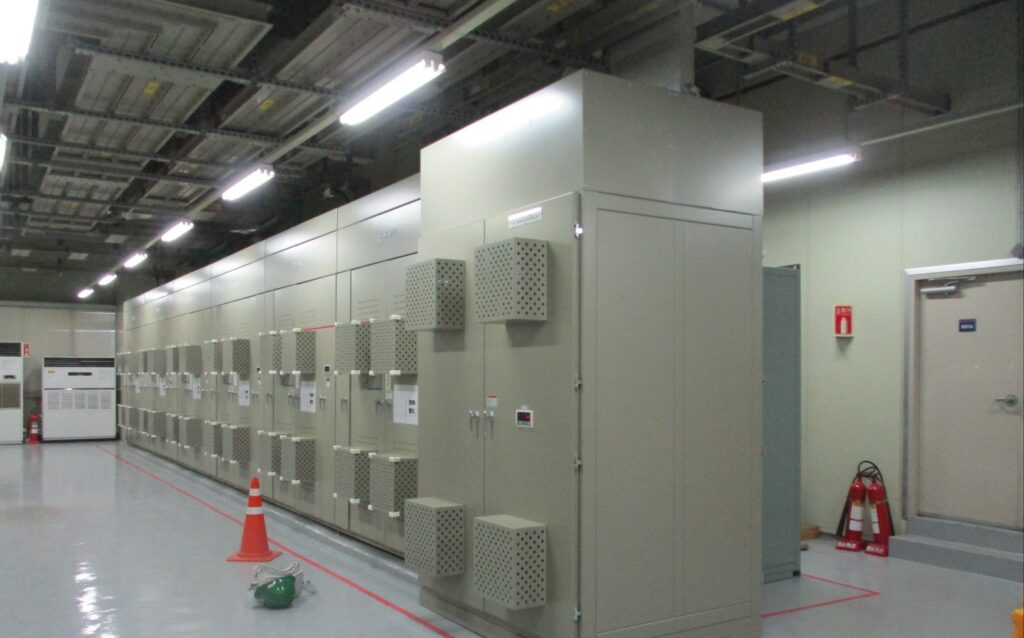

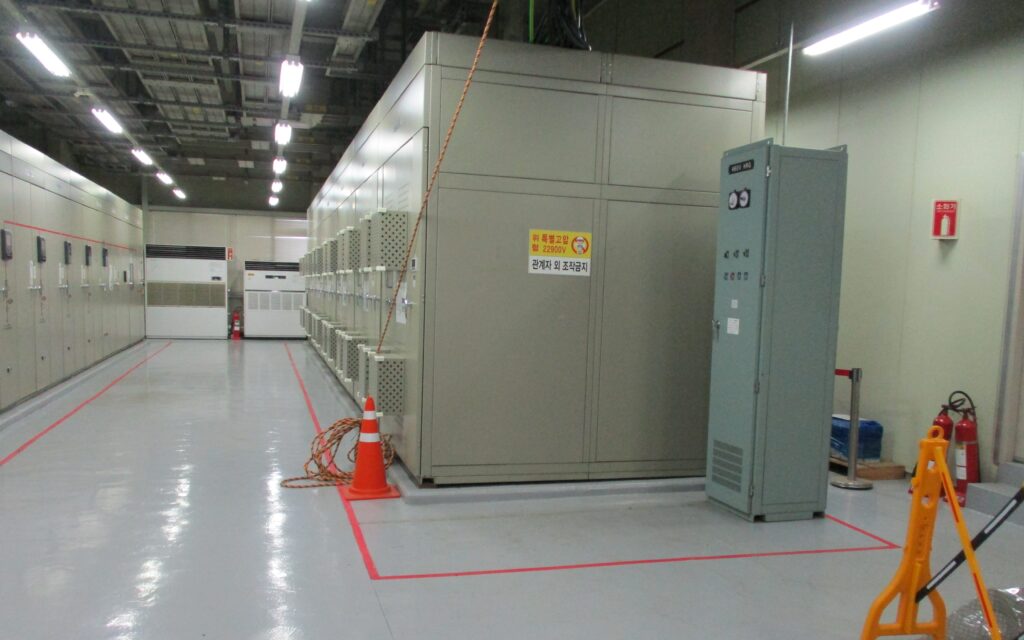

여유용량이 확보된 3Ø 208V 1600A 차단기 단간에서 전원을 인입 하여 신규 승압용 변압기 (TR-7, 208V → 380V)를 배치·결선 하여 과부하 상태였던 기존 380V 계통의 부담을 덜어줄 새로운 전원 인프라를 구축했습니다.
3) 케이블 트레이 포설 및 타공부 마감
대용량 전력 공급을 위해 규격에 맞는 견고한 케이블 트레이를 신설 포설 하였으며,

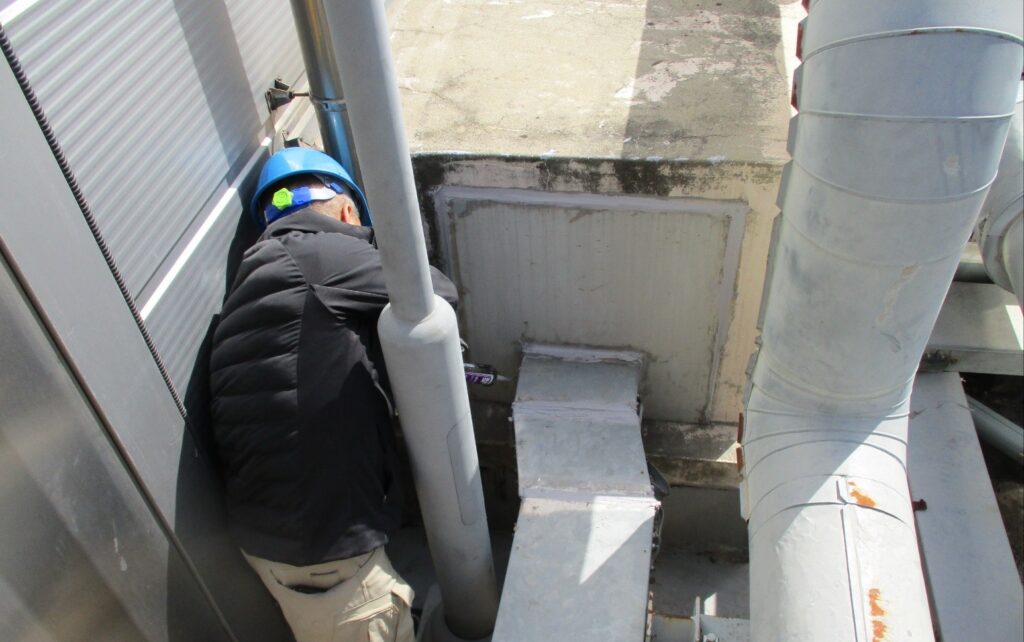

전기실간 관통구간은 방화 및 설비보호 기준에 맞춰 타공부 틈새 마감공사 까지 빈틈없이 꼼꼼하게 시공을 마무리 하였습니다.
4) 분전반 신설 및 부하 이설 & 노후 케이블 철거
신설된 변압기 계통으로 냉난방기 분전반 4면의 부하를 성공적으로 이설 하였습니다.

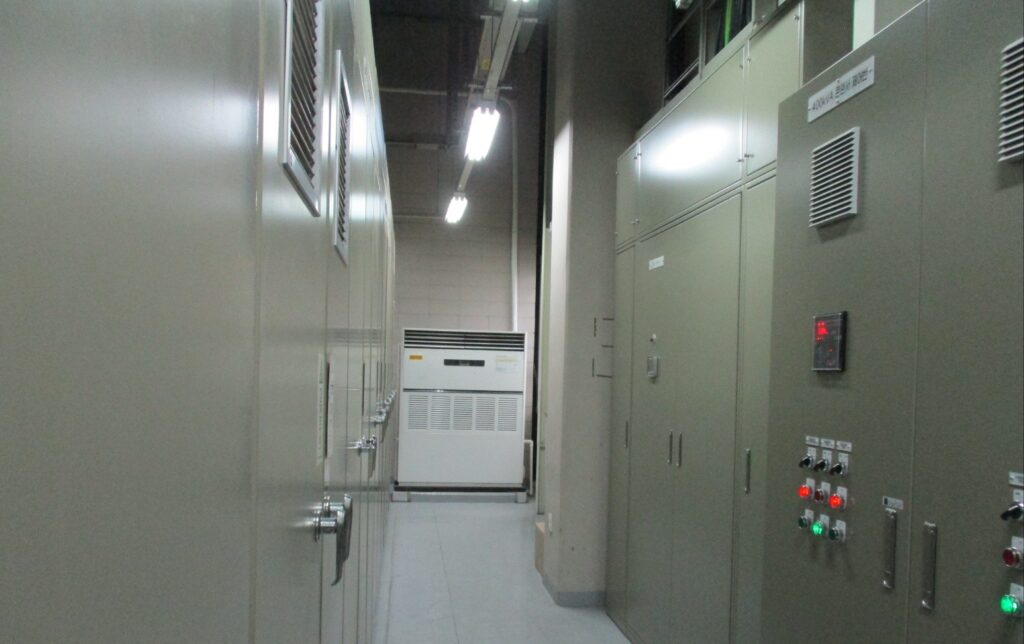

주요 부하 (냉난방기 #1~#2, P-AC-5 PNL)를 안전하게 신설 계통으로 연결하고,기존 노후화된 케이블은 깔끔하게 철거 및 단말 처리 후 종합 시운전을 완료했습니다.
03.
시공 결과 및 기대효과
01. 과부화 해소 & 정전 예방
집중되어 있던 부하를 신설 계통으로 효율적으로 분산시켜, 기존 변압기 부하율을 적정 수준으로 낮추고 피크타임 정전 리스크를 차단했습니다.
02. 설비 수명 연장 & 화재 예방
변압기 내부 권선 및 절연체의 이상 발열/열화 가능성을 사전에 차단하여 설비 내구성을 극대화 했습니다.
03. 증설 여유도 확보
추후, 장비 추가시 안정적으로 대응할 수 있는 전력 여유마진을 확보 했습니다.
